Sommerstatus om spuns og site cover
Dato 24. juli 2026
Nu er vi over halvvejs i juli, som har været en travl måned på byggepladsen.
Ændring i planerne for spunsarbejdet
Planen var, at der skulle trækkes spuns fra 6. juli og frem til cirka nu, men efter de første par ugers arbejde blev det tydeligt, at spunsen mange steder sad rigtig godt fast. Det er ikke usædvanligt, og så må man lægge en ny plan.
På grund af udfordringerne med at få spunsen op er det blevet besluttet, at størstedelen af den tilbageblevne spuns vil blive skåret ned i stedet for at blive trukket op. Nedskæringen af spuns er ikke støjende i samme grad som optrækningen, og det forventes derfor ikke, at den vil påvirke omgivelserne på samme måde som trækning af spuns.
Arbejdet med at skære spuns ned forventes påbegyndt i næste uge – uge 31 – og vil strække sig over et endnu ukendt antal uger, da det afhænger af, hvor mange mand der sættes på. En mindre del af den resterende spuns, primært mod syd, forventer vi dog fortsat at kunne trække, og det arbejde forventes igangsat cirka i uge 35-36 med en forventet varighed på cirka to uger.
Opsætning af site cover

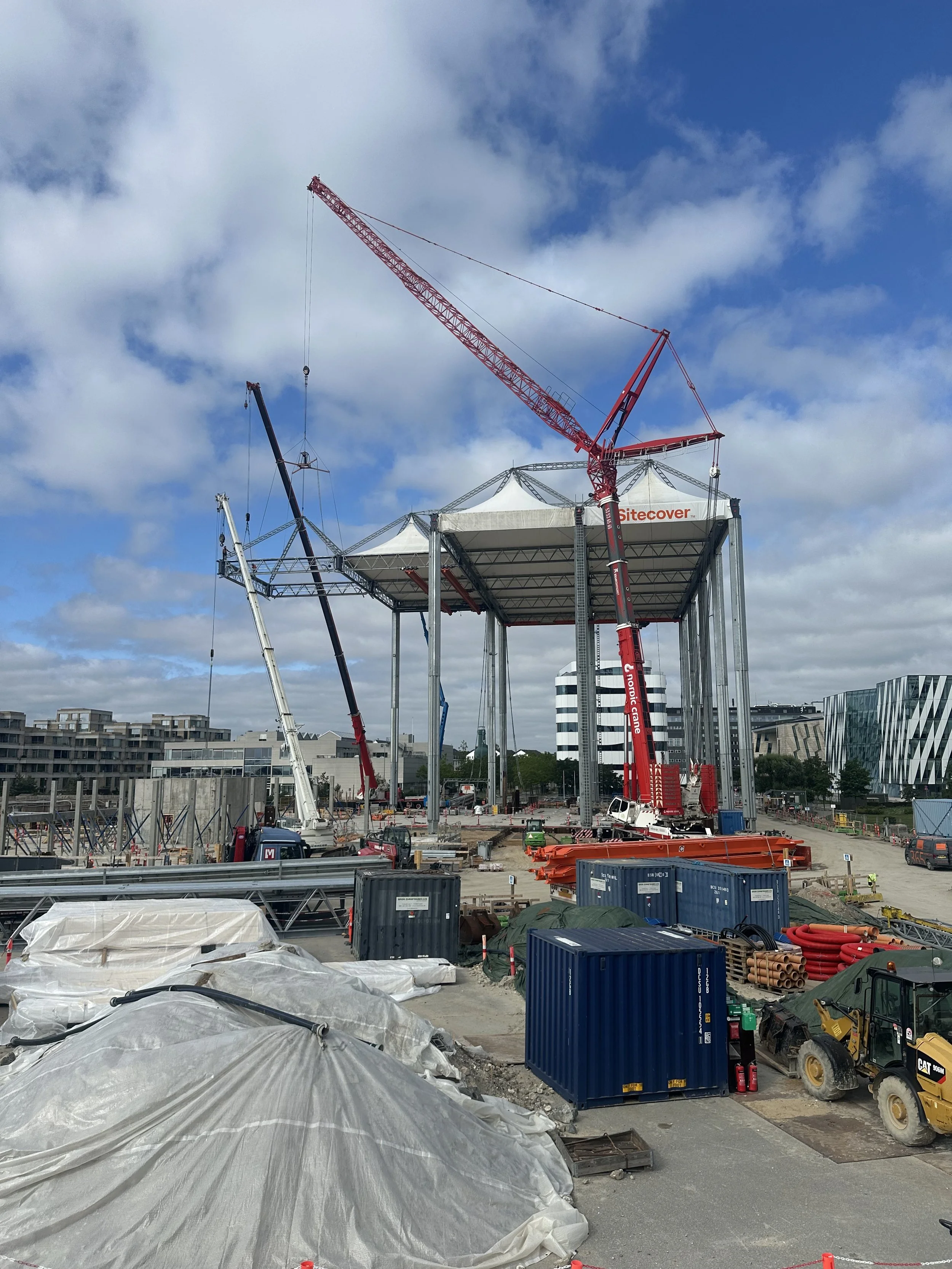

Opsætningen af det store telt – kaldet et site cover – er kommet godt i gang. Teltet skal være med til at begrænse støj og støv fra byggepladsen, så arbejdet kan foregå så skånsomt som muligt for omgivelserne, og det skal også hjælpe os med at holde byggeriet i gang hen over efterår og vinter.
Den første etape står allerede færdig hen over den nordlige del af byggegruben, og i næste uge starter opsætningen af den anden etape – den, som vil dække den øst-vestvendte del af byggeriet. I den forbindelse vil der være behov for kortvarige omlægninger af færdslen på vej og cykelsti langs Bakkedraget. Læs mere om det her: Midlertidige vejspærringer i uge 31 — Nyt hovedkontor til Novo Nordisk Fonden
